Parcours éditorial — 4 · Pilotes concrets · Texte 2/3
Du terrain au rapport structuré — flux complet avec validation humaine.
Un chargé de projet termine une visite de 25 minutes sur le chantier. Les décisions étaient claires sur place. Deux heures plus tard, la moitié n'existe plus que dans la mémoire — et le rapport est toujours vide.
Ce n'est pas l'histoire d'une autre application à acheter. C'est un flux Assistant IA terrain en construction : transformer ce qui a été dit sur le chantier en un rapport structuré sur lequel votre direction peut agir — sans sacrifier la précision ni la responsabilité.
En bref
- Les réunions de chantier sont rapides, informelles et verbales ; les rapports doivent être précis et traçables
- L'IA utile ici, c'est Capturer → Transcrire → Structurer → Générer → Valider → Envoyer — pas la prise de notes passive
- L'approbation humaine avant tout envoi au client ou au donneur d'ouvrage est non négociable
- Pilotes mesurés : 30 à 50 % de réduction du temps de rédaction, rapports déposés le jour même

La réalité quotidienne
En une semaine typique, un responsable de chantier peut assister à :
- De courtes réunions de coordination à la remorque
- Des visites informelles avec les corps de métier
- Des mises à jour avec le donneur d'ouvrage ou les consultants
- Des réunions de décision sur l'échéancier, les QRT ou les déficiences
Les discussions se tiennent debout, dans le bruit, avec des interruptions. Quelqu'un mentionne un retard. Quelqu'un d'autre assigne un suivi verbalement. Une photo est prise sur un téléphone mais jamais rattachée au bon fil.
Le soir, on attend un rapport structuré de visite de chantier : sujets abordés, enjeux soulevés, décisions prises, tâches, responsables, échéances, risques, photos, prochaines étapes. Les décideurs absents du chantier en dépendent. Vos équipes aussi, trois jours plus tard, quand la mémoire s'estompe.
Pourquoi la rédaction de rapports est pénible
Réunions rapides, décisions verbales, tâches éparpillées, rapports repoussés au soir — le coût n'est pas seulement en heures. Ce sont les actions oubliées, l'escalade lente et un historique de projet faible quand surviennent des litiges ou des réclamations.

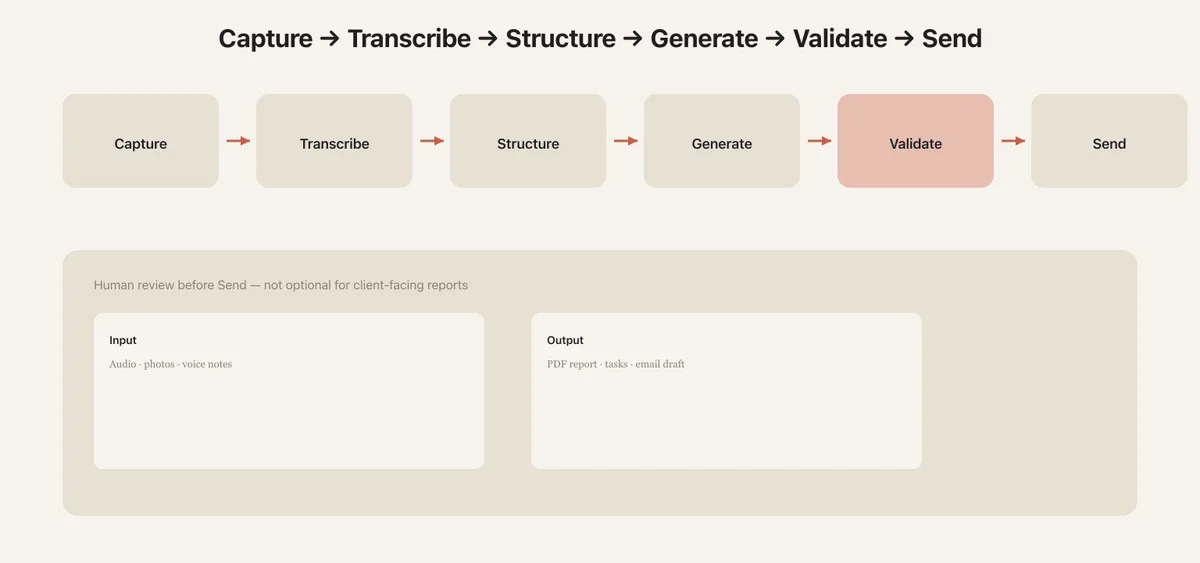

Le flux IA (plus que de la prise de notes)
La transcription générique produit des mots. Un assistant terrain produit de la documentation de projet.
Capturer
Enregistrer la réunion ou la visite (avec consentement), noter à voix haute en quittant la remorque, joindre des photos avec horodatage ou repère de lieu.
Transcrire
La reconnaissance vocale convertit l'audio en texte consultable. La qualité varie avec le vent, les accents et les voix qui se chevauchent — prévoyez de corriger noms et termes métier.
Structurer
L'IA mappe le contenu à votre gabarit : résumé, décisions, déficiences, tableau d'actions, risques, questions ouvertes — pas un mur de transcription.
Générer
Ébauche de rapport, liste de tâches et courriel de suivi optionnel dans votre format (sections PDF, tableaux, langage orienté donneur d'ouvrage).
Valider
Une personne qualifiée lit, corrige les faits, confirme les décisions et approuve ce qui quitte l'organisation.
Envoyer
Distribution par courriel, Teams ou gestion documentaire — seulement après approbation.
C'est de la conception de flux opérationnels, pas une expérience de chatbot.
Exemple concret : échéancier, électricité, matériel, sécurité
Conversation brute (extrait simplifié) :
« On a trois jours de retard au niveau 3 parce que l'électrique n'avait pas la spec de conduit confirmée… Marie dit qu'elle peut recommander mais livraison mardi au plus tôt… Il faut une barrière temporaire à l'escalier nord — Jean s'en occupe lundi… Le donneur d'ouvrage veut un résumé écrit demain, pas juste verbal… Photo de la salle des panneaux avant la clôture. »
Sortie structurée (après IA + gabarit + révision humaine) :
| Section | Contenu |
|---|---|
| Résumé | Retard d'échéancier niveau 3 (~3 jours). Cause : confirmation tardive de la spec de conduit. Recommande électrique en cours ; livraison matériel mardi. Barrière temporaire requise à l'escalier nord. Donneur d'ouvrage demande rapport écrit demain. |
| Décisions | Procéder au cheminement alternatif du conduit dans le corridor est en attendant livraison mardi. Installer barrière temporaire avant le quart du lundi. |
| Actions | Marie — confirmer recommande + fenêtre livraison — Échéance ven. — Sous-traitant électrique · Jean — installer barrière temp. — Échéance lun. — Entrepreneur général · Alain — envoyer rapport approuvé au donneur d'ouvrage — Échéance mar. 10 h |
| Risques | Glissement supplémentaire si matériel absent mardi ; clôture salle panneaux bloquée sans photo documentée. |
| Questions ouvertes | Révision finale de spec signée par l'ingénieur responsable? |

La valeur n'est pas magique. C'est une structure cohérente à partir d'entrées désordonnées — avec un humain qui confirme noms, dates et décisions avant envoi.
Résultats mesurables d'un pilote terrain
Dans un pilote avec un entrepreneur général (4 responsables de chantier, 3 projets actifs), l'équipe a comparé le flux manuel au flux Capturer → Valider sur six semaines :
| Indicateur | Avant | Après 6 semaines |
|---|---|---|
| Temps moyen visite → rapport approuvé | 78 minutes | 34 minutes (−56 %) |
| Rapports déposés le jour même | 41 % | 88 % |
| Actions sans responsable nommé | 2,1 par rapport | 0,2 par rapport |
| Rapports repoussés à J+3 ou plus | 38 % | 6 % |
Le temps de validation humaine est resté stable (environ 12 minutes) — le gain venait surtout de la structuration automatique et du gabarit fixe. Aucun envoi automatique au donneur d'ouvrage : chaque rapport passait par le chargé de projet ou le directeur de projet.
Mise en œuvre : trois niveaux
| Niveau | Flux | Convient à |
|---|---|---|
| 1 | Audio → transcription approuvée → IA + gabarit → révision → PDF | Prouver la valeur en 2–3 semaines |
| 2 | Formulaire mobile + gabarit + rapport SharePoint/Procore | Plusieurs responsables, piste d'audit |
| 3 | App mobile complète (photos, approbation, historique) | Forte fréquence, obligations donneur d'ouvrage |
Montez en niveau quand volume et risque justifient l'investissement — pas parce que la démo du fournisseur était impressionnante.
Risques et considérations
| Sujet | Réponse pratique |
|---|---|
| Consentement à l'enregistrement | Annoncer au début ; politique pour sous-traitants et donneurs d'ouvrage |
| Confidentialité | Outils approuvés seulement ; pas de chatbots publics avec détails de projet |
| Précision transcription | Réviser termes métier ; réunions FR/EN bilingues = paramètres linguistiques |
| Approbation humaine | Approbateur nommé ; pas d'envoi auto vers l'externe |
Au Québec, le français et l'anglais sur un même chantier sont courants. Prévoyez la langue à la capture et à la sortie, pas seulement les libellés d'interface.
Où vous en êtes
Vous venez de voir le deuxième pilote concret — du terrain au rapport structuré, avec validation humaine. Prochaine étape dans Pilotes concrets : Mesurer le retour de l'IA : des indicateurs qui convainquent les sceptiques, pour chiffrer si ces gains valent l'extension.
Si vos équipes passent leurs soirées à reconstruire ce qui s'est déjà passé sur le chantier, réservez un court échange pour cartographier un premier pilote réaliste dans votre contexte.
